本网讯 曾天 摄影报道:12月25日,随着为期两周的试运行圆满结束,且设备运行状态持续稳定,这标志着洛阳分院东、西塔台的备用电源系统升级改造工程正式宣告完工。自此,分院空管设备的供电保障能力得到了进一步的提升。

12月2日,项目启动前夕,空中交通管理站组织召开动员会,现场调研东、西塔台备用电源运行现状,与施工单位反复研讨敲定施工方案,明确各环节责任分工及安全管控要点。为保障前期施工顺利推进,空中交通管理站通导科主动对接机场运行保障部、洛阳北郊机场消防应急管理中心、机场管理部等相关单位,安全完成施工前的动火切割与380伏断电引线作业。

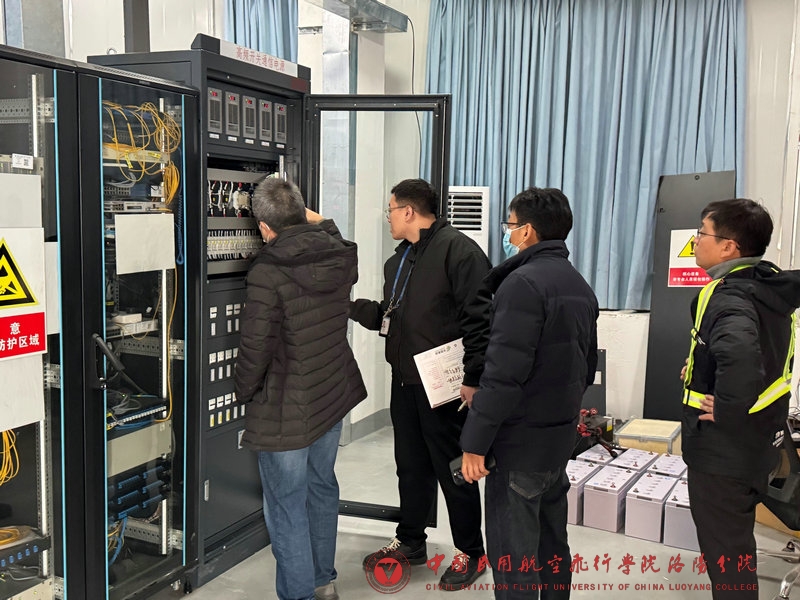

本次升级改造的核心难点在于UPS(不间断电源)更新与直流屏安装,施工不仅需对机房重新布线,更需临时关停塔台指挥设备。为确保飞行训练不受影响,空中交通管理站提前研判天气情况,精准避开塔台指挥时段,最大限度降低运行风险。通导科与施工方组建联合攻坚小组,开启“通宵作战”模式,经过连续多日奋战,顺利完成新设备安装、机房布线、旧UPS拆除及线路切换等关键工序,全程安排专人紧盯设备状态,严守操作规程。

12月12日,空中交通管理站充分利用安全教育日,无本场训练时段,通导科组织技术骨干与厂家技术人员配合,顺利完成电台、遥控盒等核心设备的直流电源接入工作,所有设备安装完成后经全面调试,塔台指挥设备均恢复正常运行,全过程实现了施工与保障的无缝衔接。

此次升级实现供电模式根本性革新,将原有的单一220伏市电经UPS供电模式,优化为“市电+UPS供电+核心设备直流供电”的多重保障体系。其中,双路供电环节通过静态转换开关接入一路经UPS转换输出的220伏标准电压与另一路220伏市电,主用供电回路出现异常时可在8毫秒内完成无缝切换;核心设备新增直流供电回路,彻底消除供电中断“黑窗期”,大幅提升了供电系统的稳定性与可靠性。

电力保障作为空管设备运行的“生命线”,此次电源升级改造,有效消除了东西塔台设备供电安全隐患,为分院飞行训练构筑了坚实的电力安全防线,有力保障了飞行训练的安全性与稳定性。
